集装箱储能系统替代柴油发电机成本分析
时间:2026-06-03 15:02:53在“双碳”目标驱动下,工商业储能技术日趋成熟。对于矿山、数据中心、建筑工地、海岛等场景而言,传统柴油发电机长期占据备用电源或主用电源地位。然而,集装箱储能系统正凭借更优的全周期成本和零碳排放优势,成为替代柴油发电机的现实选择。
一、初始投资对比
柴油发电机的单机采购价格看似较低——以500kW级为例,国产机组约15-25万元。但实际安装中还需考虑:防振基础、排烟系统、隔音罩、日用油箱及防火设施、专用机房等,综合初始投入往往达到设备价格的1.5-2倍。

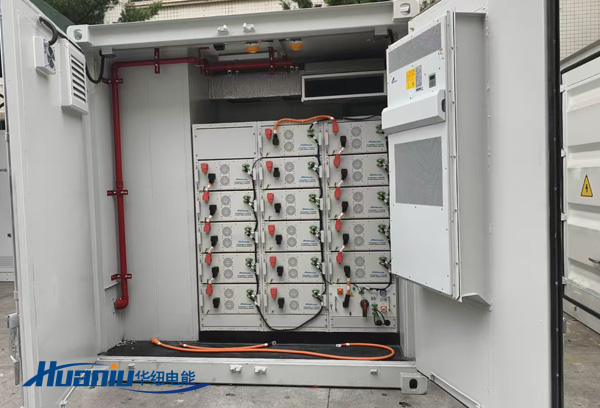

集装箱储能系统采用一体化出厂设计,内部集成了电池簇、PCS储能变流器、BMS电池管理系统、EMS能量管理系统、温控及消防模块。500kW/1MWh标准产品目前市场报价约100-140万元(含安装调试)。虽然账面初始投资高于柴油机,但考虑到储能系统可作为负荷管理工具参与峰谷套利,部分项目可通过融资租赁或合同能源管理模式实现零初始投入。

二、燃料与电费成本:核心差异
这是两类方案成本差距最大的环节。
柴油发电机运行成本以燃油为主。以500kW负载、200g/kWh油耗、7.5元/升柴油(折合约9元/kg)计算:
- 每小时燃油成本 ≈ 500 × 0.2 × 9 = 900元/小时
- 每日运行8小时,年运行300天,年燃油成本约216万元
集装箱储能系统运行时主要支出为充电电费。以工商业平均电价0.7元/kWh(谷电可低至0.3元)、系统效率90%计算:
- 每放电1kWh的电费成本 ≈ 0.7 ÷ 0.9 ≈ 0.78元/kWh
- 同样500kW输出功率,每小时电费成本 ≈ 500 × 0.78 = 390元/小时
- 同等使用条件下,年电费约93.6万元
仅燃料/电费一项,储能系统每年可节省约122万元。对于每日运行时间较长的场景,这一差距更为显著。
三、运维成本比较
柴油发电机需要定期更换机油、机滤、柴油滤芯、空滤,每运行200-250小时需小保养,每2000小时需大保养。年平均运维费用约为设备原值的8%-12%。一台500kW发电机年运维成本约3-5万元。此外,柴油机存在非计划停机风险,关键场景需配置双机冗余。
集装箱储能系统主要维护内容为:电池均衡管理(BMS自动完成)、冷却液及滤网检查、消防设施年检。由于无运动部件,故障率显著低于柴油机。年运维成本约为系统原值的1%-2%,即1-2万元。部分供应商提供远程监控与预警服务,进一步降低现场维护需求。
四、全生命周期成本分析
设定使用周期10年,日均运行8小时,年运行300天:
柴油发电机方案(500kW)
- 初始投资(含机房、油箱、消音等):约40万元
- 10年燃油成本:216万 × 10 = 2160万元
- 10年运维成本:4万 × 10 = 40万元
- 合计:2240万元
集装箱储能系统(500kW/1MWh,需注意1MWh容量仅够连续放电2小时,若需持续8小时则应配置4MWh)
正确配置:500kW × 8h = 4000kWh(即4MWh系统)
- 初始投资:4MWh按当前价格约450万元(市场价格呈下降趋势)
- 10年充电电费:93.6万 × 10 = 936万元
- 10年运维成本:1.5万 × 10 = 15万元
- 合计:1401万元
储能系统方案较柴油发电机节约约839万元。若项目所在地实行峰谷电价且允许储能系统参与需量管理或需求响应,收益还可进一步提升。
五、结论与建议
对于日均运行4小时以上、年运行200天以上的中高负载场景,集装箱储能系统替代柴油发电机已具备明确的经济性优势。在10年周期内可节省30%-40%的综合成本,同时实现零噪音、零排放运行。
适用场景推荐:
- 5G通信基站、边缘数据中心
- 建筑施工临时用电
- 旅游景区、生态保护区备用电源
- 海岛、矿区等燃油运输成本高的地区
- 工商业峰谷套利+备用电源复合应用
过渡方案:对于仍需保留应急长时供电能力的用户,可采用“较小容量储能系统+柴油发电机”的混合模式——储能承担日常峰谷调节,柴油机作为月度甚至季度才启动一次的终极备用。此方案可进一步降低初始投资,同时规避纯储能的连续供电局限。
如需获取适用于您具体负载曲线和当地电价的定制化测算,建议联系储能系统供应商提供详细的“柴油发电机替代评估报告”。
